床下換気扇の設置完了
前回のブログで下準備が完了した機材を早速とりつけにかかっている。冒頭の写真は囲炉裏の間に設けた床下点検口(そのときの記事はこちら)から勝手口方向(西側)を向いた状態を撮ったもの。
ここの地面の状態だが、まずは本格的にここのリノベを始める前の状態をご覧いただいた上で(こちらの記事を参照)の話としたい。もともとここの地面はかなりの湿気を含んでおり、カビくさいようなところもあるなど環境はかなり劣悪なものがあった。
そのときの対処として扇風機による送風を続けたことでかなり湿気に関しては収まっていたはずだったが、そこから約2年間とくに何もしない状況が続くとまた少しずつ地面が湿気を含んでいるように感じる。
ここの床張りが完成後、作者は作業のために何度も床下に潜ることがあり、その都度衣類が汚れないように何かしら地面に敷いた上で狭い空間をストレスなく動くことができていたのだが、比較的最近までその敷くものにダンボールを使用することが多かった。
作者には意外とものぐさなところがあり、また潜ることもあるという理由で一度敷いたものを残しっぱなしにすることが多々あり、そんな時に限って次の機会に恵まれずにいたずらに日々を消費していざ次の時には敷いたものがダメになっていた、というのが我ながら悪しきあるあるだったような気がする。
ダンボールは湿気により腐りやすくカビやすい。特にもともと湿度が上がりやすいこの場においては、置いてから1カ月もすればかなりふにゃふにゃになっており、さらに1カ月を置くともう触るのも抵抗MAXなほどの状態になったものだ。
そこで思いついたのが写真にもあるビニール系の素材を敷く、という方法であった。作者はダンボールがなかなか捨てられない人だというのはどこかでお伝えしているかもしれないが、その梱包に使われている緩衝材などもいつか再利用する機会があると思うとなかなか捨てられずにいる。

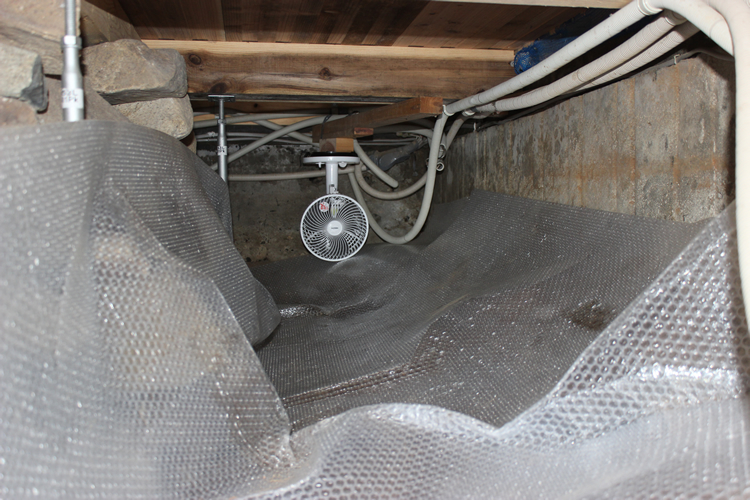

これはそういう癖が功を奏した数少ない事例であるが、いざ敷いてみるとプチプチ系の緩衝材は地面からの硬さがかなり緩和され、作業中横になったまま動くときも下が程よく滑ることで移動の助けになるような感じで、作者的な評価はすこぶる良い。
だがここでも例の悪い癖で敷きっぱなしにしてしまったことで気付いたことが一つある。ダンボールとビニール系素材の違いで考えればわかることなのだが、ダンボールは湿気をある程度吸収するのに対し、ビニールは直に水滴として本体に抱え込んでしまうということである。
そんなことで、この素材は床下に敷きっぱなしにしてほんの数日経ただけで地面側がびっしょり水分を含んでしまい、持ち上げると滝のように水が流れるほど濡れてしまうということを皆様にお伝えしておく。
そんなこと当たり前ジャン、などと言わずここはホゥそうですかと一応頷いて見せる大人の配慮を読者諸氏には期待したい。
とまあ脱線も酷い感じなので先に進もう。今回の作業では床下の大部分を移動するほど動線が長くなってしまうのが事前にわかっており、作者の持てるだけのビニール素材を準備して臨んだのが冒頭の写真で分かっていただければ幸いだ。

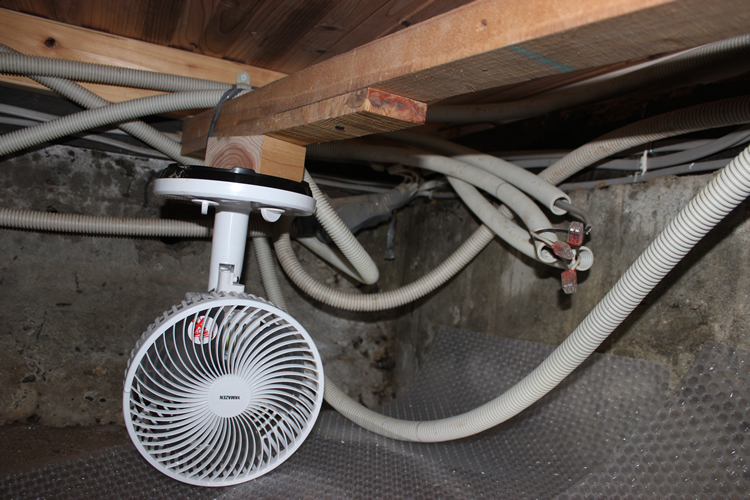

さて、右は冒頭の写真で見たものを近くに寄って撮ったもので、前回の最後で紹介した扇風機に加工を施したものを設置した状態になる。扇風機は消費電力が少ないもの(表示17W)を重視して選んだが、実際に稼働してみると風量的に今一つ足りないかもしれない。
が、これはまあ作者の中でもテストケースという位置づけで、ダメならダメで扇風機は他のところに回して消費電力がこれより大きいサーキュレーターを導入するか、若しくはソーラーパネルをも導入するかしたいと思うが、いかんせん先の話となろう。
扇風機は一度底面を分解してそこにビスを揉んで木材に固定していたのは前回の写真でご確認いただくとして、その木材をさらに別の木材に固定してそれを台座にして大引きまで固定したのが写真の状態となる。
前回新たにダブルスイッチを取り付けたのは、この扇風機を2台とりつけるためのもので、今回1台につき一つずつの回路を充ててみたが、将来的に台数を増やすことになったときはこれらを1回路にして余ったもう一方を別に回すことも想定した。
本来であれば床下での電気プラグ設置はしたくないのであるが、ここは簡単に替えが利くほうのメリットをとってそれぞれにコンセントを配置してプラグ接続後ビニルテープにてぐるぐる巻きにし、コード類を短くまとめて木材にテープ巻きしたのがかろうじて見切れている。

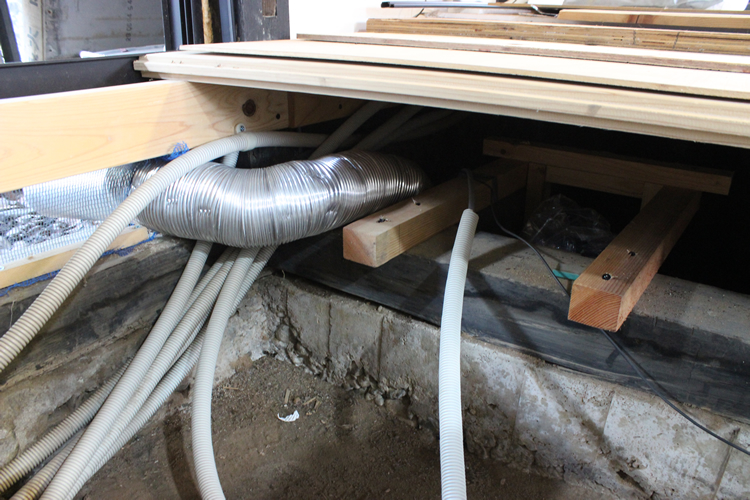

お次はもう片方の扇風機を設置した状態を載せてみた。先ほどのものは換気扇の位置との兼ね合いで長い直線を固定して送風するようにしたが、こちらの方は90度の首振り状態で固定してみた。
風の流れとしては、この扇風機と反対側に設置した換気扇がこの床下の風を全て吸い込んでくれることを想定しており、この扇風機の役割は周囲を程よく乾燥状態にしながら、換気扇に向けて風を送るようなイメージを持っている。

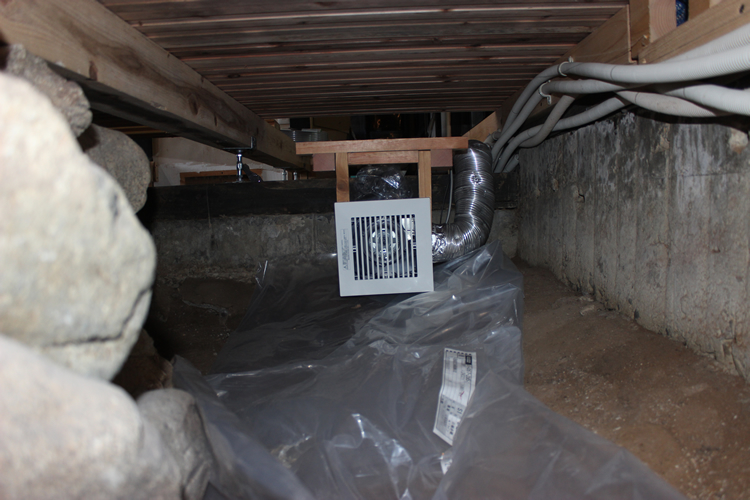

その換気扇が右の写真だが、もちろんこの機材は床下用に造られたものではない。というか、床下用に造られた換気扇なんてものは通常市販されていないと思う。
床下換気を扱う業者を調べると、床下用に特化した機材を扱っていたり販売しているところもあるにはあるが、簡単に手を出そうと思うような額ではないため、やろうと思えば作者のようにアリモンで流用するやり方になるような気がしている。
床下換気扇の考え方として基本的なことをお伝えしておくと、設置するのは北側が望ましいということだ。理由は簡単で、日が当たりにくく湿気がたまりやすいからなのだが、あいにくこの部屋の構造的に北側に設置するとダクトの動線が長くなりすぎて余計に予算がかかることからそれは断念した(設置したのは西面)。
また、扇風機だけで内外の空気の入れ替えは難しいため、あくまで扇風機は床下だけでの空気の流れを作ることを目的としている。イメージとしては換気扇が内外の空気を入れ替えるための補助的な役割といったところだろうか。
換気扇は内外の空気を入れ替えることを目的とするため、基本的に使用するのは外の空気が乾燥しているときに限る。つまり、雨の日などは換気扇を回すと却って湿気を中に持ち込んでくるようなもので、作者の場合の目的にはそぐわないことになる。
そのために扇風機を取り付けてあるようなもので、そういう場合は換気扇を使わずに扇風機だけを使って湿度調整をしていくという流れとなる。写真は設置した換気扇の導通チェックをしているところを撮ったもので、ここで特記するようなことといえば、後方の機械部をビニール養生したことくらいか。

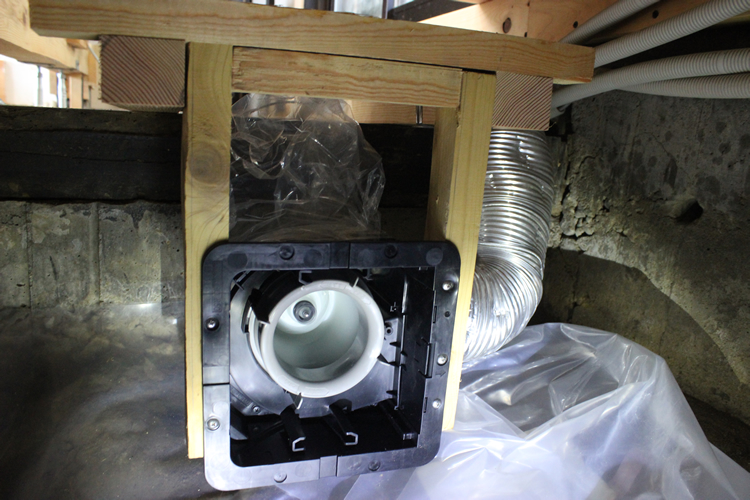

導通チェックが無事終わったため吸引部にフタをしたのが左の写真。この姿を見ただけで解る人もいるかもしれないが、作者が今回選んだ換気扇は実はユニットバスなどで使われるタイプのもの。
このタイプを選んだ一番の理由は、機体がプラスチック製で湿気に強いことである。その点から機材を探していたのだが、アマゾンで4000円台の格安で出ていたのを見つけたため即決した。
安いがしっかりしたパナソニック製で、通常価格はこの3倍くらいのお値段となる。写真で注目しておいてもらいたいのは機体の右側に接続しているアルミフレキで、径100のものを繋いだ。
作者は以前の作業でユニットバスの換気扇にアルミフレキを使ったが、今回使用したのはその時の残りである。このアルミフレキという商品はホームセンターで購入すると大抵3メートルくらいのものしか置いていないが、素人のDIYでなかなかその長さを使い切ることは難しいように思う。
今回、換気扇を設けるにあたって作者が求めた条件は、以前の残りものであった径100のアルミフレキダクトが再利用できるということを前提に探したといっていいだろう。

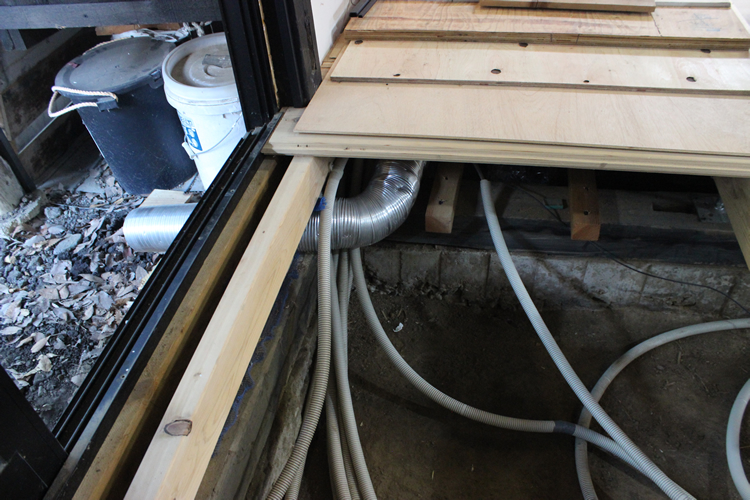

以上で床下の機材取り付け作業が全て終了した。次は一度床上側からどう換気扇を取り付けたかが分かるよう説明を添えておこうと思う。右の写真が換気扇を取り付けた位置になるのだが、これを見ることでなぜこの段階で床下作業をやっておこうと思ったかが少しでもわかってもらえれば幸いだ。
本来であれば、これらの作業は床張りをする前の段階でやっておくのがセオリーだと思う。当時ここまでの湿気がこもるとは考えておらず(可能性としては考慮したが)、床張りを半ば勢いでやってしまったこともあり、部屋の区切りの部分まで完成してしまっていた。
今回、作業を本格的に再始動するにあたって、今の段階で床下をやっておかないと後々大変なことになると思ったのが今に繋がっている。換気扇について、どこに取り付けるのか色々と吟味し、最終的に写真のように土台に固定する方法を選んだ。
左は同じものを少し引いた視点から見たもので、先ほど床下で見たアルミフレキはこちら(手前)に出した上で外部に向きを変え、そのまま床下換気口のスペースから外に出している。
ひょっとするとこのブログでは未報告だったかもしれないが、左に見切れているガラスサッシの窓台と土台の間には、蜂が入ってこれないように目の細かいネットを張っていた。今回、それを一部カットして半ば無理やりこのダクトを出すことに成功した。

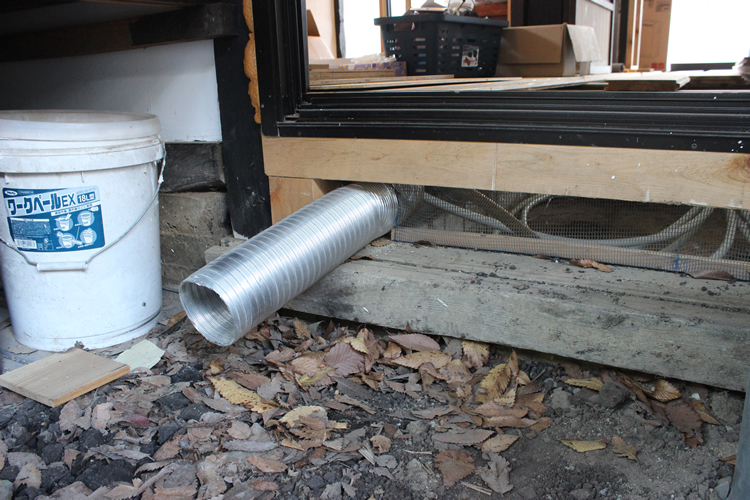

というわけでそのダクトが外に出たところの写真を最後に今回は終わろうと思う。今見るとやはりネットとの隙間は何らかの手段でキッチリ塞いでおこうと思い直したが、それ以外は我ながらいい方法を思いついたものだと自画自賛している。
ちなみに、この窓の外は将来的に縁側を造って踏み板のようにする予定で、それを設置することでこのダクトは100パーセント隠れることになる。ただ、可能性としては向きを90度変えて左にある薪置き場の方に風を逃がすことも視野に入れ、そのときの状況で見極めることにした。
